2019年11月29日金曜日

工事を無事に完了しました。

利根川上流河川事務所発注の堤防強化工事について、2018年7月より工事を行ってまいりました。
3度の工期変更を行い2019年11月に竣工検査を受けて無事に発注者へ引渡完了しました。

これまでの施工状況をムービーに編集したものです。

工事期間中は道路の切り替えに伴う通行規制や、建設機械による振動及び騒音など土迷惑をおかけいたしましたが、皆様のご協力により無事に工事を完成することができました。
ありがとうございました。

2019年10月13日日曜日

台風19号の影響

H30栗橋北堤防強化(上)工事は、今月15日で工期末を迎え工事終了の予定です。

今回の台風19号による風雨の影響で現場である利根川の水位が上昇しましたが、越流が起こる事なく状況を見守っています。

平時と今回の出水時の写真です。

2019年8月21日水曜日

路面標示の設置

本工事の工期について、8月9日から10月15日へ変更となりました。
工事完了までご迷惑をおかけいたしますが、ご協力をお願い致します。

栗橋北市街地と利根川堤防天端道路をつなぐ県道に走行注意喚起のための路面標示を設置しました。

ご通行には速度を落とし安全運転をお願い致します。

2019年7月31日水曜日

栗橋北・旗井だより8月号の発行

暑い日が続いていますがいかがお過ごしですか
お互い暑さに負けないでがんばりましょう!

H30栗橋北堤防強化(上)工事では、 関連する他の工事と合同で工事の施工状況や今後の予定を記載したお知らせを近隣及び関係自治体に配布しています。

表面

裏面

本工事の今後の予定ですが、現在の工期8月9日から10月上旬まで延期をする予定です。
作業内容としまして、仮切回し道路③(堤防から栗橋北地区を結ぶ県道)の安全対策として、路面標示及びカラー舗装(赤色)の設置、注意喚起看板の設置を行います。

2019年6月25日火曜日

道路の切り替えを行いました。

6月7日に本工事における最後の通行形態切り替えを行いました。
 切替後に通行には十分注意して通行をお願い致します。

道路切替後は、利根川橋南詰め付近での将来の県道下り車線整備の為の工事を行います。

2019年5月28日火曜日

6月7日に道路の切り替えを予定しています。

仮切回し道路の通行経路の切り替えを予定しています。

切替予定日:令和元年6月7日(金)
※天候等の不順により変更となる場合がございます。

近隣自治体及び関係機関に工事だよりを配布しています。

表紙

裏面

切り回し予定の道路を作っています。

2019年3月30日土曜日

栗橋北・旗井だより4月号発行しました。

H30栗橋北堤防強化(上)工事では引き続き工事を行っています。
大きな変更となる道路の切廻しへ向けて利根川橋南詰め交差点部の既設擁壁撤去と、
新しく作る道路の盛土(EPS嵩上げ)を行っています。

また、河川事務所前では、迂回路(曲線道路)を最終形状の直線になるよう道路の
拡幅のための盛土(軽量盛土)を行い舗装を施工する予定です。

栗橋北・旗井4月号
表面

裏面

2019年3月27日水曜日

3D設計データの活用!

H30栗橋北堤防強化(上)工事は当初工期を3月29日までとしていましたが、工期延伸し5月31日までとなりました。
早期に完成を目指して作業を行ってまいります。

 【建設機械の話】

本現場では積極的に3次元設計データを活用した情報化建設機械を使用して作業を行っています。

あらかじめ、出来上がりの形状を建設機械に登録し、オペレーターは機械を操作すると仕上り形状と同じようにバケットが動いてくれます。

今までの施工では、仕上り形状を丁張(ヌキ板と杭で形を示す)を設置してそれに合うようにオペレーターが手動で重機操作を行っていましたが、丁張の設置が不要で、建設機械のモニターを確認つつ、操作は自動で行ってくれるようになりました。
3D設計データ
情報化建設機械による施工状況
情報化建設機械による施工

丁張を設置することなく曲面の仕上げを行っています。

2019年3月1日金曜日

区画線(溶融式)の確認

本工事では、道路には欠かせない区画線という白や黄色のラインを設置しています。

施工にあたっては、区画線の厚さや幅が規定通りに設置されているかの確認を行います。

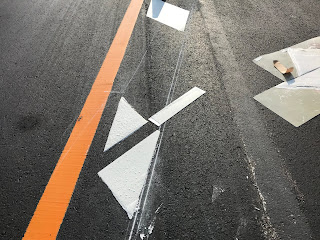

幅と厚さを測定する検査用の鉄板をセットします。

45cm幅の溶融式区画線を設置します。

検査用に設置した鉄板で区画線の幅と厚さをチェックします。

こちらは15cm幅の区画線の検査状況です。

日本の路面標示

出典: フリー百科事典『ウィキペディア(Wikipedia)』

2019年2月27日水曜日

栗橋北・旗井だより3月号

3月号の工事だよりを近隣自治会及び関係機関へ配布いたしました。

お知らせの通り、2月28日に現在の通行経路を変更いたします。

今までご迷惑をおかけいたしました羽生・加須方面から栗橋北市街地への進入が可能となるよう変更いたします。

切り替わり後については十分注意してご通行されますようお願い致します。

利根川橋と栗橋市内を結ぶ歩道に関して、標識柱や街灯及び信号柱等が設置されている関係上歩道幅員が狭い箇所がありますので通行には十分注意してください。

2019年1月30日水曜日

栗橋北・旗井だより2月号

栗橋北・旗井だより 2月号を発行しました。

1月15日に道路の通行を切り替えました。

今後も工事完成に向けて通行帯の切り替えを予定しています。

通行にご注意いただきますよう宜しくお願い致します。

2019年1月7日月曜日

1月15日に道路の通行を切り替えます。

1月15日(火)13:00から、県道60号線の通行を変更いたします。
通行には十分注意してくださいますよう宜しくお願い致します。
通行経路案内図

また、道路の一部開通に先立ち、1月14日(月)成人の日 に、現場を一般開放いたします。
完成した道路をぜひ歩いてみてください。
現場には、工事で使用している建設機械の展示も行っております。

 開放時間:10:00~15:00

栗橋北・旗井だより1月号

工事を無事に完了しました。

利根川上流河川事務所発注の堤防強化工事について、2018年7月より工事を行ってまいりました。 3度の工期変更を行い2019年11月に竣工検査を受けて無事に発注者へ引渡完了しました。 これまでの施工状況をムービーに編集したものです。 工事期間中は道路の切り...
