2019年11月29日金曜日

工事を無事に完了しました。

利根川上流河川事務所発注の堤防強化工事について、2018年7月より工事を行ってまいりました。
3度の工期変更を行い2019年11月に竣工検査を受けて無事に発注者へ引渡完了しました。

これまでの施工状況をムービーに編集したものです。


工事期間中は道路の切り替えに伴う通行規制や、建設機械による振動及び騒音など土迷惑をおかけいたしましたが、皆様のご協力により無事に工事を完成することができました。
ありがとうございました。


2019年10月13日日曜日

台風19号の影響

H30栗橋北堤防強化(上)工事は、今月15日で工期末を迎え工事終了の予定です。

今回の台風19号による風雨の影響で現場である利根川の水位が上昇しましたが、越流が起こる事なく状況を見守っています。

平時と今回の出水時の写真です。


2019年8月21日水曜日

路面標示の設置

本工事の工期について、8月9日から10月15日へ変更となりました。
工事完了までご迷惑をおかけいたしますが、ご協力をお願い致します。

栗橋北市街地と利根川堤防天端道路をつなぐ県道に走行注意喚起のための路面標示を設置しました。

ご通行には速度を落とし安全運転をお願い致します。

2019年7月31日水曜日

栗橋北・旗井だより8月号の発行

暑い日が続いていますがいかがお過ごしですか
お互い暑さに負けないでがんばりましょう!

H30栗橋北堤防強化(上)工事では、 関連する他の工事と合同で工事の施工状況や今後の予定を記載したお知らせを近隣及び関係自治体に配布しています。

表面

裏面

本工事の今後の予定ですが、現在の工期8月9日から10月上旬まで延期をする予定です。
作業内容としまして、仮切回し道路③(堤防から栗橋北地区を結ぶ県道)の安全対策として、路面標示及びカラー舗装(赤色)の設置、注意喚起看板の設置を行います。

2019年6月25日火曜日

道路の切り替えを行いました。

6月7日に本工事における最後の通行形態切り替えを行いました。
 切替後に通行には十分注意して通行をお願い致します。






道路切替後は、利根川橋南詰め付近での将来の県道下り車線整備の為の工事を行います。

2019年5月28日火曜日

6月7日に道路の切り替えを予定しています。

仮切回し道路の通行経路の切り替えを予定しています。

切替予定日:令和元年6月7日(金)
※天候等の不順により変更となる場合がございます。

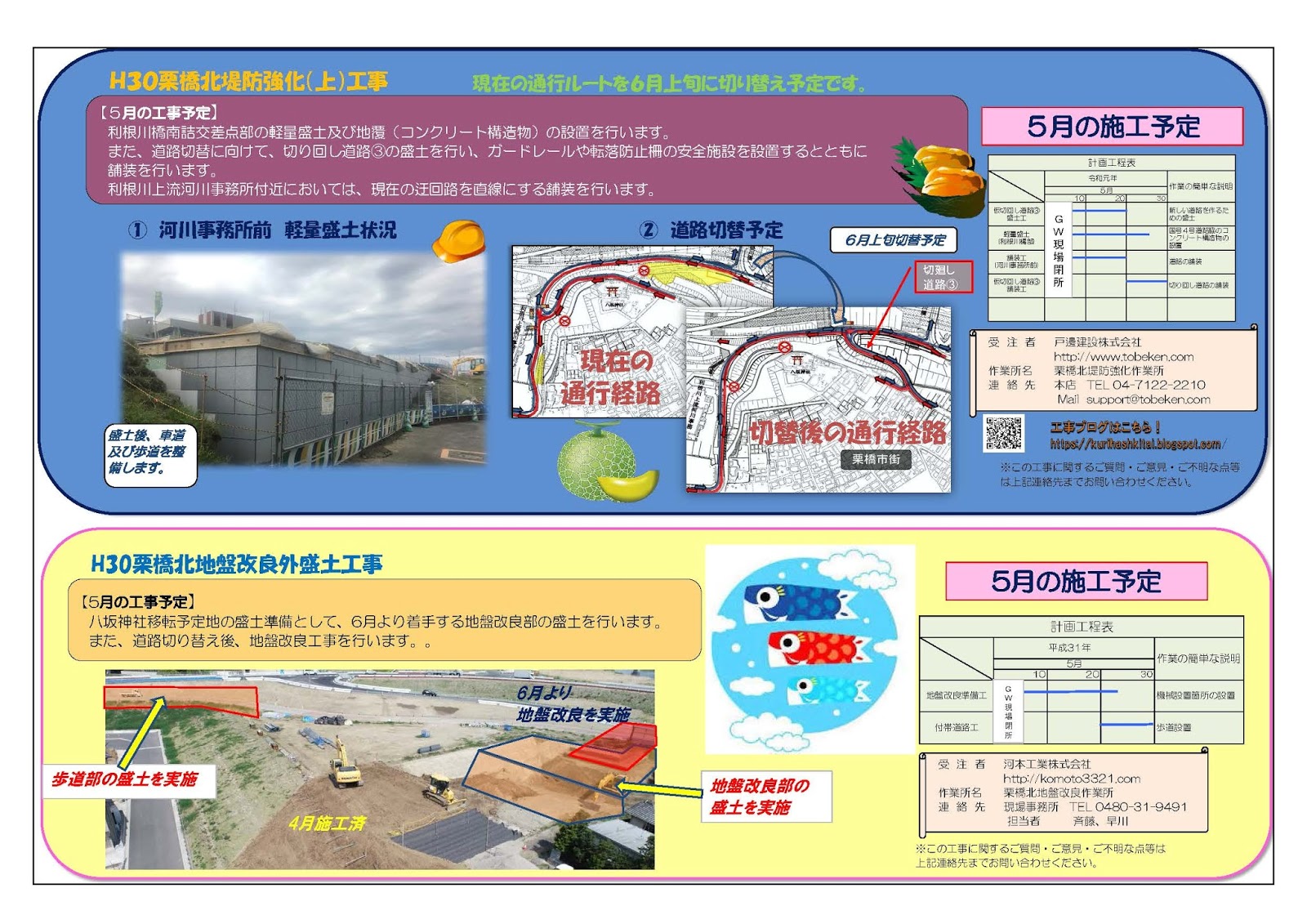

近隣自治体及び関係機関に工事だよりを配布しています。

表紙

裏面

切り回し予定の道路を作っています。

工事を無事に完了しました。

利根川上流河川事務所発注の堤防強化工事について、2018年7月より工事を行ってまいりました。 3度の工期変更を行い2019年11月に竣工検査を受けて無事に発注者へ引渡完了しました。 これまでの施工状況をムービーに編集したものです。 工事期間中は道路の切り...
